党中央总书记、国家主席苏林与国家主席办公厅召开工作会议 胡志明市市委书记陈留光及国会代表与选民接触 政府总理黎明兴:外交部对全面、强力革新对外工作提供参谋 时评:控制权力 从根源上遏制腐败 越南-欧盟:面向未来的深厚伙伴关系 政府总理黎明兴会见东盟秘书长高金洪 越南党中央总书记、国家主席苏林会见斯里兰卡Hayleys集团董事长 越南共产党中央总书记、国家主席苏林出席越南—斯里兰卡贸易、投资与旅游合作论坛 越南政府总理黎明兴出席第48届东盟峰会开幕式 党中央总书记、国家主席苏林开始对斯里兰卡进行国事访问 越南党中央总书记、国家主席苏林会见印度部分龙头企业领导 一致成立两个直属胡志明市市委党部 党中央总书记、国家主席苏林在印度国家证券交易所敲响开市钟 越南社会主义共和国与印度共和国关于深化全面战略伙伴关系的联合声明

加快广泽1热电厂项目施工进度

〔本报消息〕截至目前,广泽1热电厂项目的总体施工进度已达85.48%工作量。许多项目正逐渐“抵达终点”。

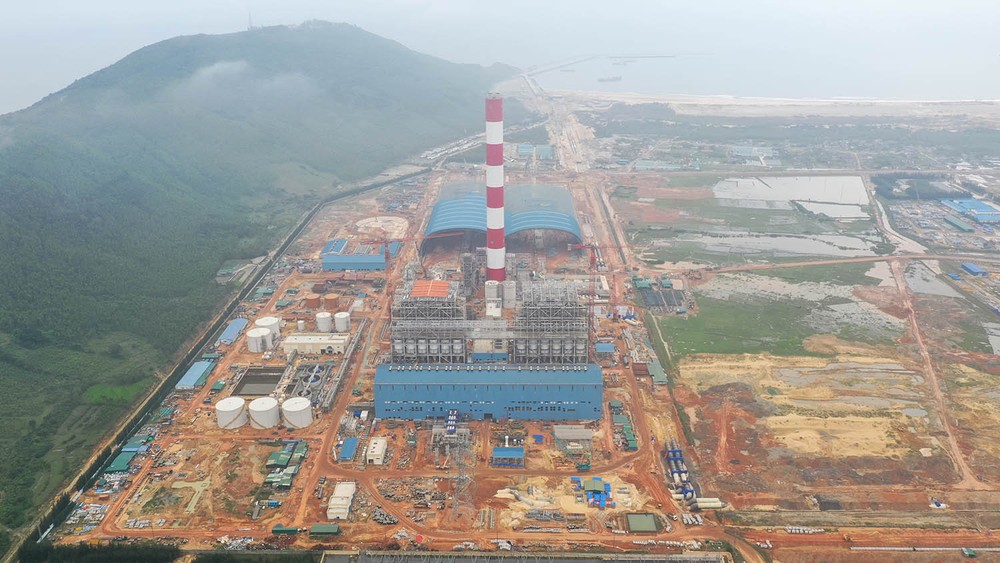

广泽1热电厂航拍照片。(图:VGP)
广泽1热电厂航拍照片。(图:VGP)

广泽1热电厂项目乃越南电力集团(EVN)的重点项目之一,该项目的投资额为42万零220亿元,已于2021年12月份动工,共有两个机组,总功率为1403兆瓦。一旦竣工并投入运作,预计该热电厂年均将供应约84亿度电,对确保国家电力系统能源安全作出贡献。

  为确保关键阶段的施工进度,承包商已调集更多工人、工程师与现代施工设备以加快各项目的进度。目前,日均有逾3500名工程师和工人,以及150台机械、设施参与施工。当下,各承包商已确定将昼夜赶工,尤其是项目的“关键路径”项目。承包商也主动、灵活把各项目分成多个小阶段以有效开展。同时优先施工各重要项目如:安装锅炉、涡轮发动机和管道系统以确保总体进度。在落实每个步骤时,关注紧密监控工作,确保该项目的施工进度、质量与劳动安全◆
