和平水电扩建项目1号机组转子成功吊装

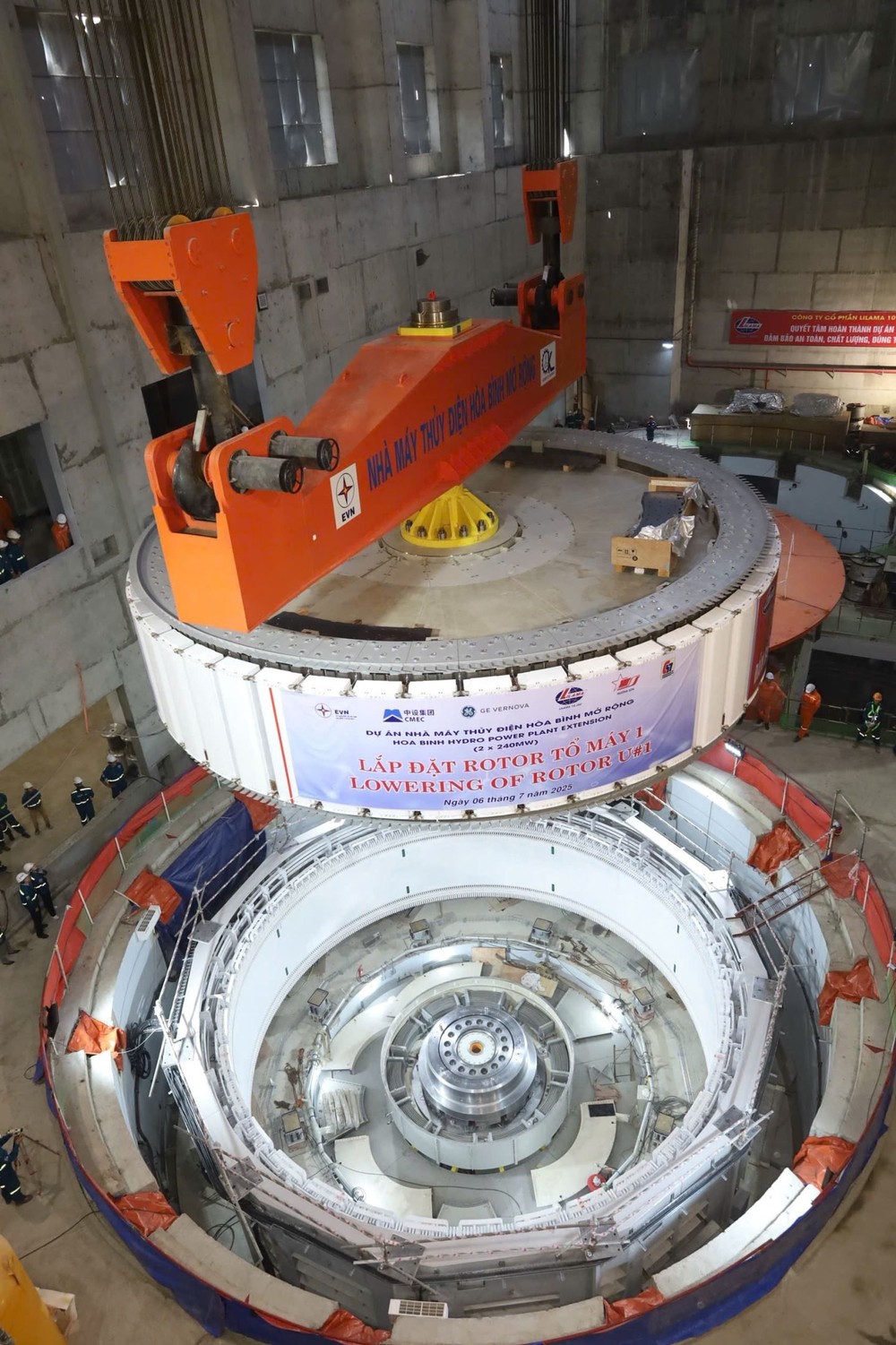

〔本报消息〕越南电力集团(EVN)与11号电力项目管委会联合多家承包单位今(6)日上午在富寿省和平坊和平水电站扩建项目成功吊装1号机组转子(见图)。

du an thuy dien HB.jpg

这是设备安装及机组竣工过程中的一个重要里程碑,标志着在八月革命和“九‧二”国庆的80周年纪念期间实现发电目标迈出了坚实一步。

据越南电力集团副总经理范鸿芳表示,吊装转子是一个极其关键的环节。完成这一步骤后,机组并网进程将明显加快。范副总经理强调,力争根据政府总理的指示,于8月19日实现1号机组首次并网发电。

在完成1号机组转子的吊装作业后,工地将立即投入用于继续安装2号机组的转子。按照惯例,最多三个月内将进行2号机组转子的吊装,约一个月后便开展该机组的并网作业。可以肯定地说,今年11月底至12月初,集团将按照既定计划完成2号机组的并网目标。
