党中央总书记、国家主席苏林接受各国驻越大使递交国书 政府与地方会议:各地方承诺第四季度全力冲刺,实现2026年增长目标 党中央总书记、国家主席苏林:人民公安退休人员协会必须成为保卫祖国安全运动的核心力量 政府总理黎明兴主持召开2026年9月政府例行会议 党中央总书记、国家主席苏林:人民健康和体质是国家力量的重要组成部分 党中央总书记、国家主席苏林会见日本国际协力银行董事长前田匡史 时评:从苏林总书记、国家主席的指示看:在落实决议实现突破 对干部进行实质性评估 政府总理黎明兴会见出席打击通缉犯罪会议的东盟各国代表团团长 越南商品在CPTPP各市场仅占约1%的市场份额 党中央总书记、国家主席苏林:进一步完善预防化解民事、行政争议的法律法规 国会主席陈青敏主持国会党委常委会会议 胡志明市与中国各地加强务实高效合作

政府常务副总理范家足:胡志明市实现增长目标须确保电力供应

政府常务副总理范家足高度评价协福液化天然气(LNG)发电厂项目对南部地区能源安全的重要性,并强调政府将提供最大支持,确保项目在2030年前投入运营。

政府常务副总理范家足在10月4日下午的工作会上作总结讲话。图:廷裕
政府常务副总理范家足在10月4日下午的工作会上作总结讲话。图:廷裕

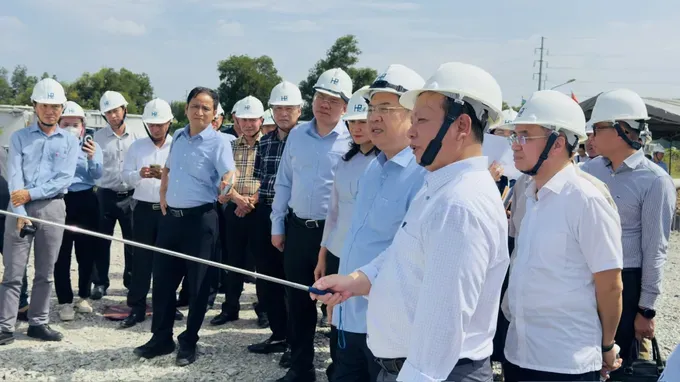

10月4日下午,政府常务副总理范家足率领政府工作团实地视察胡志明市协福LNG发电厂项目建设情况,并就项目开展进度举行工作会。

视察时,政府常务副总理范家足强调,在全国力争实现两位数经济增长的背景下,电力需求将大幅增加。特别是在南部地区,必须尽早主动预判可能出现的电力短缺问题。

范家足副总理表示,协福LNG发电厂项目具备许多顺利条件,可加快建设进度并有望在2030年前为南部地区新增大量供电。

该项目位于胡志明市、同奈市等高用电负荷中心附近,周边集中众多工业区、出口加工区和高科技园区等,在减轻长距离输电系统压力、降低电力损耗以及提高国家电力系统可靠性方面具有关键意义。

政府常务副总理强调:“项目建成后,将有助确保南部重点经济区电力供应,避免出现电力短缺。”

10月4日下午,政府常务副总理范家足率工作团实地视察协福LNG发电厂项目一、二期工程。图:廷裕

政府常务副总理要求胡志明市尽快完成权限范围内的各项手续,主动与工商部就更新、调整电力规划及输电系统建设进度进行协调;同时与电力部门配合,制定与电源进度相符的投资计划。

谈及保障胡志明市及南部地区实现增长目标所需能源的问题,政府常务副总理强调:“胡志明市的生产、经营和消费离不开电力。”

政府常务副总理肯定,政府支持胡志明市发展服务经济增长所需的各个电源;要求市政府、项目投资商及相关单位密切配合,加快项目一、二期工程的建设进度,同时同步做好输电系统准备,确保各个电源项目建成后能够充分发挥效益。

胡志明市人委会副主席黄原营在工作会上发表讲话。图:廷裕

协福电力有限责任公司总经理范鸿进在工作会上报告,协福LNG发电厂项目第一期的装机容量为1200兆瓦,位于协福乡隆城村,投资总额约9亿美元。

协福电力有限责任公司总经理范鸿进报告项目开展情况及建设进度。图:廷裕

截至目前,项目建设施工量已完成约60%,设备安装量约完成20%。预计1号、2号和3号机组将分别于2028年10月、11月和12月投入商业营运。

对于项目的第二期1500兆瓦机组,调整后的第八个电力规划实施计划已明确其进度将于2025年至2030年期间投运。
