大部分企业已制定年终奖金计划 推广水稻应用高新技术生产模式 国会主席陈青敏拜访柬埔寨国王 党中央总书记苏林会见马来西亚上议院议长阿旺比米 越马发表联合声明 将关系提升至全面战略伙伴关系 政府总理范明政与多米尼加总统阿比纳德尔举行会谈 政府总理范明政会见多国领导人和国际组织负责人 G20峰会:范明政总理提出三个消除全球饥饿与贫困的战略保障 政府总理范明政抵达巴西,开始G20峰会之旅 国家主席出席2024年APEC工商领导人峰会并发表重要讲话 国家主席梁强与秘鲁总统迪娜·埃尔西利娅·博鲁阿尔特·塞加拉举行会谈 国家主席梁强抵达利马 开始访问秘鲁和出席APEC领导人会议周之行 党中央总书记苏林与美国新任总统特朗普通电话 越南与智利发表联合声明 越南国家主席梁强与智利总统博里奇举行会谈

日本奧運期間暫停福島第一核電站部分作業

綜合報導,日本東京電力公司在東京奧運會和殘奧會期間,暫停了福島第一核電站的焊接和瓦礫清理等部分作業。

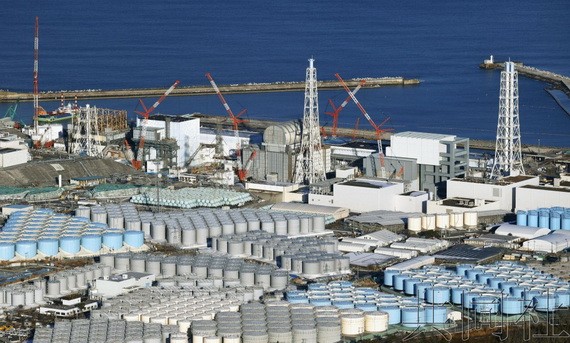

福島第一核電站核污水儲水缸。(圖源:共同社)
福島第一核電站核污水儲水缸。(圖源:共同社)
這是考慮到火災和含有放射性物質的粉塵飛散、冷卻停止的風險等。暫停的作業僅佔全體不到一成,東電介紹稱“萬一發生問題將造成重大社會影響的作業原則上暫停”。奧運會的首場比賽是7月21日在福島縣舉行的壘球比賽。東電從比賽前一天的20日開始到閉幕的8月8日暫停部分作業。之後,將在殘奧會開幕前一天的23日至9月5日再次暫停。東電表示,這並非中央和地方政府以及奧組委的要求,而是自主判斷。據稱不會對反應堆報廢和污水處理的整體計劃造成影響。
據東電透露,暫停的是已計劃的526項作業中的44項。對熔落核燃料(燃料碎片)注水泵的功能確認試驗如果發生問題,冷卻本身有可能停止,因此延遲到奧運以後進行。存在污水洩漏風險的管線檢查延期,此外焊接和噴燒器等明火作業除部分外也中斷。

過去在三重縣召開七國集團(G7)伊勢志摩峰會的2016年5月,曾有3天時間暫停了大部分的反應堆報廢作業。圍繞東京奧運,為配合福島縣內聖火傳遞也曾於今年3月23至27日暫停了部分作業。2013年時任日本首相安倍晉三在國際奧委會(IOC)全會上發表申辦演說時,曾就污水洩漏強調稱“狀況在控制之下”。關於此次暫停作業,東電說明稱:“可能帶來不安和不信任的風險性作業中,能夠調整(日程)的作業除外,繼續的作業在確保安全的基礎上繼續。”◆
