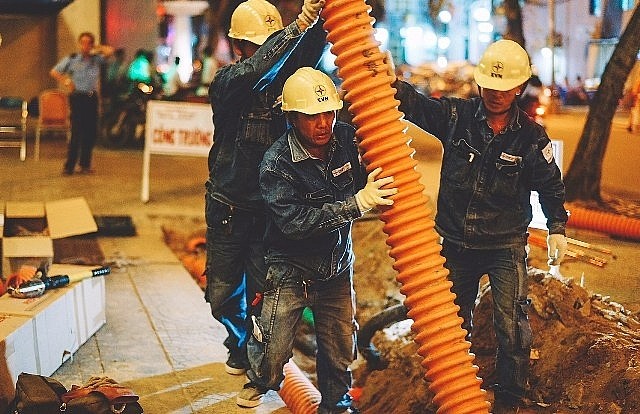

據一般評估,市人委會已指導電力與電信部門配合落實,但前幾年的進度比較緩慢,因為若只實行電網地下化就容易(由於電網具系統性),但若與電信系統相結合就比較困難。進度緩慢是目前需要解決的最大問題,同時地下化工作也遇上不少困難與羈絆。據市電力總公司副總經理范國寶認為,電網地下化工作過去期間在各單位之間已良好配合進行,但需制定各項紓困解難的方案。其中最大的難題是各電信單位之間在實行電信線路地下化過程中未有適當的配合。
另外,若干線路設在受水淹的小巷裡,給施工進度造成不良影響。電力公司須改進技術和設計小型智慧配電櫃以確保行人安全。市VNPT副經理杜懷鋒認為,要優先實行各條幹線地下化,因為若分散力量落實小巷地下化,將會影響共同施工進度。不僅如此,須確定各家電信公司的需求和達成協議,因為地下化工程是一次性施工的,若再有新需求,也不能加設。據市建築規劃委員會委員阮明和教授、博士告知,需要各單位之間協調配合,其中要有一個單位擔當主要調配角色,在各廳、部門之間起到橋樑作用◆
