党中央总书记苏林会见马来西亚上议院议长阿旺比米 越马发表联合声明 将关系提升至全面战略伙伴关系 政府总理范明政与多米尼加总统阿比纳德尔举行会谈 政府总理范明政会见多国领导人和国际组织负责人 G20峰会:范明政总理提出三个消除全球饥饿与贫困的战略保障 政府总理范明政抵达巴西,开始G20峰会之旅 国家主席出席2024年APEC工商领导人峰会并发表重要讲话 国家主席梁强与秘鲁总统迪娜·埃尔西利娅·博鲁阿尔特·塞加拉举行会谈 国家主席梁强抵达利马 开始访问秘鲁和出席APEC领导人会议周之行 党中央总书记苏林与美国新任总统特朗普通电话 越南与智利发表联合声明 越南国家主席梁强与智利总统博里奇举行会谈

風電項目進度緩慢

寧順省領導人決心興建該省成為全國潔淨能源中心,因此對投資風電項目的企業給予不少優惠政策。然而,該省的努力和期望仍未達預期效果,因不少風電項目仍遲滯不前。

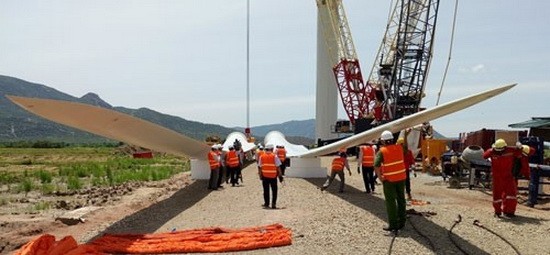

奈潭風電項目確保施工進度,並完成一期階段。
奈潭風電項目確保施工進度,並完成一期階段。
申請項目多但開展有限
據寧順省計劃與投資廳報告顯示,該省有15個風電項目獲得政府總理和工商部補充加入電力發展規劃中。其中,一共有12個項目獲簽發投資執照,功率總額為逾748兆瓦,註冊資金為22萬5000億元。然而,目前僅有3個項目確保施工進度。其中,位於寧海和順北兩縣興建的奈潭風電廠(功率為40兆瓦)已安裝3個渦輪,功率總額為6兆瓦,目前正在進行第2施工階段。預計於今年底,該項目將竣工。位於順南縣的福營風電廠(功率為37.6兆瓦)和順北縣的中南風電廠(功率逾105兆瓦)也確保施工進度。

然而,不少風電項目處於遲滯不前的情況,儘管獲得寧順省的相關機關多次提醒。例如福有風電項目,功率50兆瓦,於2010年10月開始動工,投資商承諾於2011年12月竣工。在寧順省職能機關檢查之後,目前該項目只完成變壓站的場地整平階段,未交項目保證金;未完成建築手續。儘管寧順省人委會多次發文提醒、督促,投資商同時也多次保證會加快進度,但項目進度仍一直遲滯不前。

同樣的,福有-沿海1(功率30兆瓦)、利海2(功率30兆瓦)、Win Energy戰勝(功率27兆瓦)的風電項目進度仍緩慢。
堅決回收
寧順省日前召開對風電項目複查和評價的會議,會上不少投資商表示,興建進度之所以緩慢是因若干客觀因素,如:市場經濟的影響、項目基礎設計更改、未能與EVN簽訂電力購買合同等。然而,寧順省人委會副主席范文厚指出,上述辯解還未夠說服力。主要原因是投資商缺乏決心、設法拖延項目的開展進度,甚至獲簽發投資執照才開始尋找財政夥伴。范文厚副主席引證了一家企業同時註冊3個項目,但這些項目的進度都緩慢。該省已指導回收1至2個項目。後來,投資商保證集中開展餘下項目,但目前的施工進度仍未見加速。

寧順省計劃與投資廳代表告知,儘管該省人委會和當地職責機關一直與企業同行,及時協助解決困難和羈絆,以加快風電項目的施工進度,但所有的努力尚未起到明顯作用。例如公海1風電項目,寧順省人委會已同意免去上百億元項目保證金、延長開展時間的主張,但投資商仍不按照計劃進度開展項目。范文厚副主席表示,工商部已審批把寧順省再生能源項目的電商品列入國家電網併網規劃。
若某家企業緩慢完成項目,就會失去此機會。范文厚副主席肯定:“省方已責成計劃與投資廳對所有風電項目作出複查。該省將回收某些因施工緩慢,不確保進度,儘管已獲當地政府提醒和允許延期,但進度仍一直遲滯的項目。然後把該些項目交給有足夠財政能力、有真正投資決心的投資商,以免影響到當地經濟-社會的發展,引起輿論的不滿。”◆

相关阅读
